ИИ в строительстве: сметы, акты и письма без внедрения систем
ИИ в строительстве: где его уже применяют, 8 офисных задач стройки с колонкой «что проверяет человек» и настоящий прогон на смете и КП подрядчика.
ИИ в строительстве означает две разные вещи. Первая про отраслевые системы: BIM с элементами ИИ, видеоаналитику площадки, контроль техники и людей. Их внедряют отдельным проектом, и им нужны камеры, модели и данные. Вторая про офисную рутину. Сравнить сметы, сверить акты, собрать ведомость, написать черновик письма подрядчику можно уже сегодня, по вашим файлам. Решения, подписи и ответственность в обоих случаях остаются за людьми.
Ниже коротко о том, где искусственный интеллект в строительстве уже работает и что нужно для внедрения. Дальше карта из восьми офисных задач с колонкой «что проверяет человек» и один настоящий прогон. Мы дали агенту вымышленную смету и КП подрядчика с тремя нарочно внесенными расхождениями и сверили каждое его число со своими.

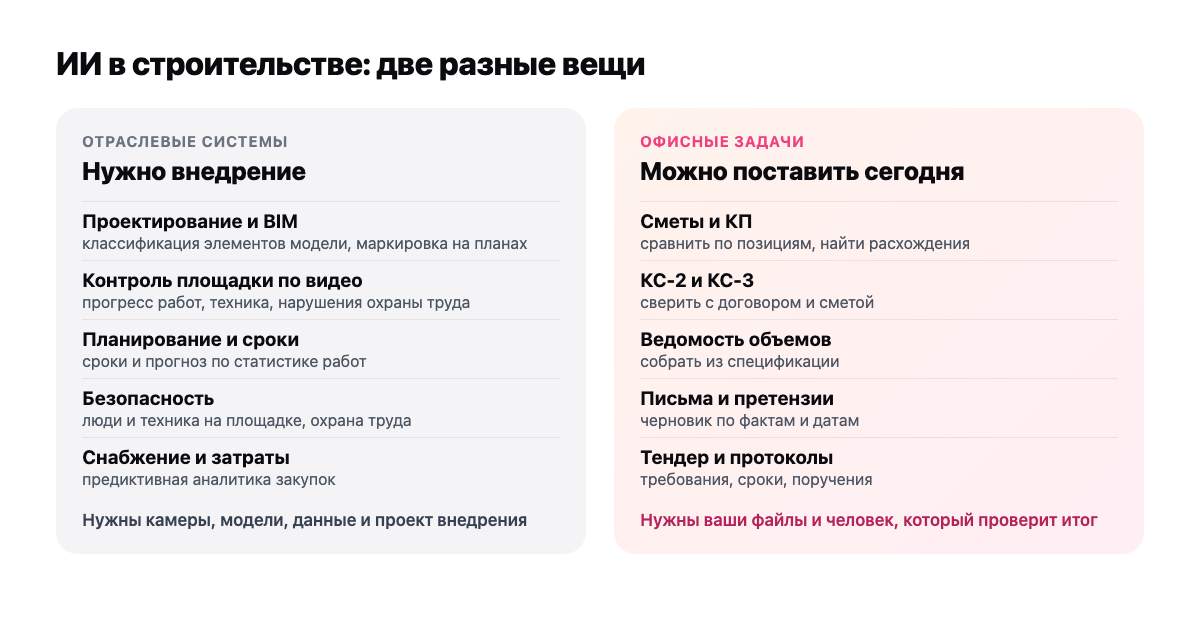

Где ИИ в строительстве уже применяют
Минстрой России называет три основных направления: проектирование и виртуальные двойники зданий, обработку строительной документации, мониторинг и контроль работ. На той же странице опубликован реестр программ с применением ИИ для отрасли. На 26.10.2026 в нем 33 программы. По их описаниям видно, где технология уже в деле.
- Проектирование и BIM. Программы классифицируют элементы информационной модели, маркируют элементы на 3D-виде и планах. Нужны BIM-модели и проектировщики, которые в них работают.
- Контроль площадки по видео. Камеры и компьютерное зрение показывают прогресс по бетонированию, кладке, остеклению, следят за спецтехникой. Нужны камеры на объекте, связь и настройка под конкретную площадку.
- Планирование и сроки. Системы управления сроками с предиктивной аналитикой и «библиотеки решений» на статистике прошлых работ. Нужна статистика по своим работам и объектам.
- Безопасность. Отслеживание перемещения людей и техники, контроль охраны труда по видео. Нужны камеры на площадке и правила, что считать нарушением.
- Снабжение и затраты. Предиктивная аналитика закупок, сопоставление наименований материалов по классификатору. Нужны данные из учетных систем и единый справочник материалов.
У всех пяти направлений общая черта. Это проект внедрения со своим бюджетом и сроком, а не задача, которую ставят в понедельник утром. Небольшой подрядной организации без своего IT-отдела такой проект часто не нужен вовсе. Зато у нее каждую неделю есть сметы, акты и письма.

Слева то, что требует внедрения. Справа то, что можно отдать по файлам уже сегодня.
Нейросети в строительстве: карта офисных задач
Офисная работа стройки почти вся живет в файлах. Смета в Excel, КС-2 в PDF, письмо в Word, протокол в заметках. Нейросеть читает такие файлы, сравнивает, считает и пишет черновик. Например, можно сравнить смету с КП подрядчика по позициям и получить таблицу расхождений с формулами. Что именно отдать и что потом проверить, показано в таблице.
| Задача | Что дать | Что получить | Что проверяет человек |
|---|---|---|---|
| Сравнение двух смет или сметы с КП | Обе сметы в XLSX, правило сопоставления (по наименованию или коду) | Таблицу «позиция × смета × КП» с разницей по объему, цене и сумме | Итоги совпадают с итогами исходных файлов; сумма разниц равна разнице итогов; спорные позиции открыть в исходнике |
| Сверка КС-2 и КС-3 с договором и сметой | Акты, смету к договору, цену договора | Список работ сверх сметы, превышение объемов, расхождение итогов КС-2 и КС-3 | Расценки и коэффициенты сверены со сметой; накопительный итог совпадает с прошлыми актами |
| Ведомость объемов работ из спецификации | Спецификацию или выгрузку из проекта в XLSX или PDF | Ведомость с единицами измерения и итогами по разделам | Каждый раздел сверен со спецификацией; единицы измерения не перепутаны |
| Сравнение предложений поставщиков и подрядчиков | КП в XLSX, PDF или DOCX, список нужных позиций | Одну таблицу: цена, сроки, условия оплаты и доставки, чего нет в предложении | Цены переписаны верно; условия без НДС и с НДС не смешаны |
| Черновик письма или претензии подрядчику | Факты: даты, номера актов, пункты договора, суммы | Текст письма с перечнем нарушений и требованием | Каждый факт и пункт договора есть в документах; письмо подписывает ответственный |
| Протокол совещания и список поручений | Заметки или расшифровку записи | Протокол, поручения с ответственными и сроками | Ответственные и сроки совпадают с тем, о чем договорились |
| Разбор тендерной документации | Извещение, техзадание, проект договора | Список требований к участнику, сроки, штрафы и риски | Каждый пункт найден в документации по номеру; нормы (СП, ГОСТ) проверены по официальному тексту |
| Реестр исполнительной документации | Перечень работ, список имеющихся актов и журналов | Реестр с отметкой, каких актов скрытых работ и документов не хватает | Перечень нужных документов сверен с требованиями заказчика и проекта |
В каждой строке одна логика. Сначала ищите контроль, который сходится сам с собой: сумма частей равна итогу. Потом откройте одну строку в исходнике. Нормы и пункты договора проверяйте только по первоисточнику. Если задача сводится к анализу выгрузки, например расходов по объектам за год, подробнее об этом в статье ИИ для анализа данных.
Как поставить задачу
ИИ не был на вашем объекте и не знает, как составлялась смета. Все, чего нет в задаче, он додумает. В хорошей задаче шесть частей.
- Файлы и что в них. «Наша смета и КП подрядчика на отделку офиса, колонки: наименование, единица, количество, цена, сумма». Если номера позиций в файлах не совпадают, скажите, по чему сопоставлять.
- Что посчитать или сравнить. Разницу по объему, цене и сумме, позиции, которых нет в одной из смет. Просьба «проверь смету» дает обзор без ответа.
- Каким файлом вернуть. XLSX с формулами в ячейках, листы с понятными названиями, вывод в DOCX. Формулы позволяют проверить расчет, а не поверить ему.
- Контрольные числа. Итог сметы, сумма по договору, итог прошлого акта. Попросите агента сверить с ними результат и объяснить расхождение.
- Запрет выдумывать. «Расценки, нормы и цифры, которых нет в файлах, не придумывай. Допущения и спорные места отметь».
- Самопроверка. «Перед сдачей пересчитай файл и сверь итоги с расчетом вручную». Она не заменяет вашу проверку, но часть ошибок агент поймает сам.
Ограничения и риски
Арифметика и формулы. ИИ ошибается в расчетах, а в таблице может сослаться не на ту ячейку. Пример ниже показывает, как это выглядит. Поэтому нужны формулы в ячейках и контрольное число.
Нормы и пункты СП. Нейросеть может уверенно процитировать пункт свода правил, которого нет, или взять старую редакцию. Каждую ссылку на СП, ГОСТ или сметный норматив проверяйте по официальному тексту.
Ответственность. Смету, акт и проект подписывают люди, и отвечают за них тоже люди. ИИ готовит черновик и находит расхождения. Решение принимает сметчик, инженер ПТО или директор.
Коммерческая тайна и персональные данные. Закон 152-ФЗ «О персональных данных» относит к ним любые сведения, по которым можно определить человека. В исполнительной документации это ФИО, подписи, паспортные данные специалистов. Перед загрузкой обезличьте их и не прикладывайте лишнего: для сравнения смет хватит позиций и цен.
Объем файлов. Полный комплект проекта и чертежи в чат не поместятся. У сервисов свои пределы: например, в Otdano к задаче можно приложить до 5 файлов по 10 МБ. Для офисных задач обычно хватает выгрузки нужного раздела.
Пример: смета и КП подрядчика на отделку офиса
Тестовая задача в Otdano, 26.10.2026. Данные вымышленные, мы собрали их сами. Отделка офиса 240 м²: демонтаж, штукатурка, окраска, потолок, полы, санузлы, электрика. Наша смета на 29 позиций и КП подрядчика на 30 позиций, оба в XLSX. В КП мы нарочно внесли три расхождения.
- Цена. Штукатурка стен 680 ₽ за м² вместо 620 ₽ при том же объеме 520 м².
- Объем. Линолеум на 240 м² вместо 222 м² при той же цене 520 ₽.
- Лишняя позиция. Защита окон и дверей пленкой, 96 м² по 85 ₽. В смете ее нет.
Номера позиций в КП сдвинуты на одну строку, так что сопоставлять приходится по наименованию. Итоги мы посчитали заранее. Смета 1 762 795 ₽, КП 1 811 515 ₽, разница 48 720 ₽. Она складывается из 31 200 ₽ за штукатурку, 9 360 ₽ за линолеум и 8 160 ₽ за лишнюю позицию. Агенту дали одно контрольное число, итог нашей сметы.
Текст задачи, сокращенно:

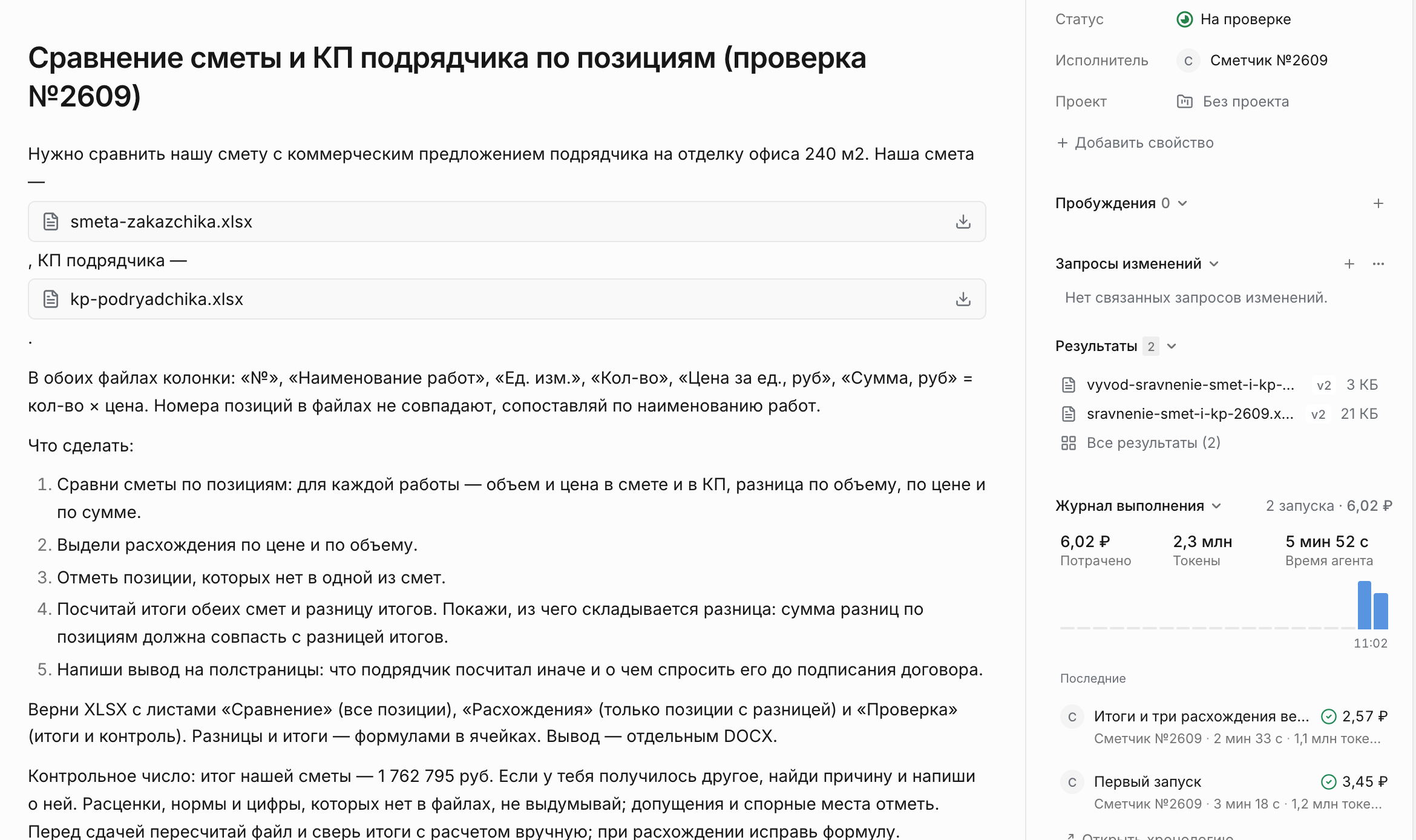

Сравни сметы по позициям: объем и цена в смете и в КП, разница по объему, цене и сумме. Выдели расхождения, отметь позиции, которых нет в одной из смет. Посчитай разницу итогов и покажи, из чего она складывается. Напиши вывод на полстраницы: что подрядчик посчитал иначе и о чем спросить его до подписания договора. Верни XLSX с листами «Сравнение», «Расхождения» и «Проверка», разницы и итоги формулами. Вывод отдельным DOCX. Контрольное число: итог нашей сметы 1 762 795 руб. Расценки, нормы и цифры, которых нет в файлах, не выдумывай.

Тестовая задача в Otdano с приложенными сметой и КП и сданными файлами, 26.10.2026.
Первый запуск, 3 минуты 18 секунд. Агент сдал книгу из трех листов и вывод в DOCX. Главное верно. Все 29 позиций сметы он нашел в КП, несмотря на сдвиг номеров. Итоги 1 762 795 и 1 811 515 ₽ совпали до рубля, контрольное число тоже. Все три расхождения названы с правильными суммами, а лишняя позиция отмечена как «Только в КП подрядчика». Вывод толковый. Агент посчитал, что штукатурка дает 64% всей разницы, и предложил четыре вопроса подрядчику: чем обоснована цена, на каком обмере основан объем линолеума, нужна ли защита окон, зафиксирована ли цена договора.
Ошибки нашлись, когда мы пересчитали книгу в LibreOffice. В самом файле значения не были сохранены, поэтому без пересчета их не видно.
- Лист «Расхождения» потерял штукатурку. Формула отбора проверяла разницу объема и отсутствие позиции, но не разницу цены. На листе остались две строки с итогом 17 520 ₽ вместо 48 720 ₽. Самое крупное расхождение выпало из таблицы, которую читают в первую очередь.
- Контроль на листе «Проверка» показал «НЕ СХОДИТСЯ» в двух ячейках. При этом в сообщении агент написал, что контроль в файлах сходится.
- Процент отклонения считался не от того. Формула делила разницу цены на сумму позиции. У штукатурки вышло 0,02% вместо 9,68%, у линолеума 0% вместо 8,11%.
Второй круг, 2 минуты 33 секунды. Мы написали в задаче комментарий с этими тремя пунктами. Агент исправил все три. Лист «Расхождения» теперь дает три строки и 48 720 ₽, обе проверки показывают «Сходится», проценты 9,68% и 8,11%. Мы пересчитали книгу заново и сверили все 30 строк со своим расчетом, расхождений нет. Одна оговорка осталась: процент в итоговой строке листа «Расхождения», 11,1%, посчитан от суммы только двух сопоставленных позиций, а не от всей сметы. Разница к итогу сметы составляет 2,76%, она верно стоит на листе «Сравнение».
Итог примера. Сопоставление по наименованию, итоги и все три расхождения агент нашел с первого раза. Ошибался он в формулах отбора и контроля и при этом сообщил, что контроль сходится. Что проверить в таком файле:
- Итог с числом, которое вы знаете. Здесь это итог сметы.
- Сумму разниц с разницей итогов. 31 200 + 9 360 + 8 160 должно дать 48 720.
- Лист, который пойдет руководителю. Ошибка сидела именно в «Расхождениях».
- Контрольные ячейки после пересчета. Слова агента «контроль сходится» ничего не доказывают.
- Файл заново после каждой правки.
Частые вопросы
Заменит ли ИИ сметчика или инженера ПТО? Нет. Он ускоряет черновую работу: сравнение, сверку, ведомость, первый вариант письма. В примере агент нашел все три расхождения чуть больше чем за 3 минуты, но в формулах ошибся, и поймал это человек с контрольным числом. Подпись под сметой и актом ставит специалист.
Можно ли доверять ссылкам ИИ на нормы и СП? Только после проверки по официальному тексту. Нейросеть может назвать несуществующий пункт или старую редакцию. Попросите ее указывать номер документа и пункта, а затем откройте их сами.
Нужно ли внедрять BIM, чтобы начать? Нет. BIM и видеоаналитика решают задачи проектирования и площадки. Для офисных задач достаточно файлов, которые у вас уже есть: смет, актов, КП, договоров.
Нужен ли VPN и сколько это стоит? Otdano — российский сервис, размещен в России и работает без VPN. Тарифов два, подписки нет. «Свои агенты» — бесплатно: задачи выполняют агенты на вашем компьютере, карта не нужна. «Облако» — по расходу: вы пополняете баланс в рублях от 300 ₽, и с него списывается стоимость каждой задачи. Подробнее на странице «Тарифы и цены».
Источники, сверено 26.10.2026: Минстрой России, «Искусственный интеллект в строительной отрасли»; Минстрой России, реестр ПО с применением ИИ (XLSX); Федеральный закон от 27.07.2006 № 152-ФЗ «О персональных данных».
